2026.02.28
DHS様邸・bow外構工
外構

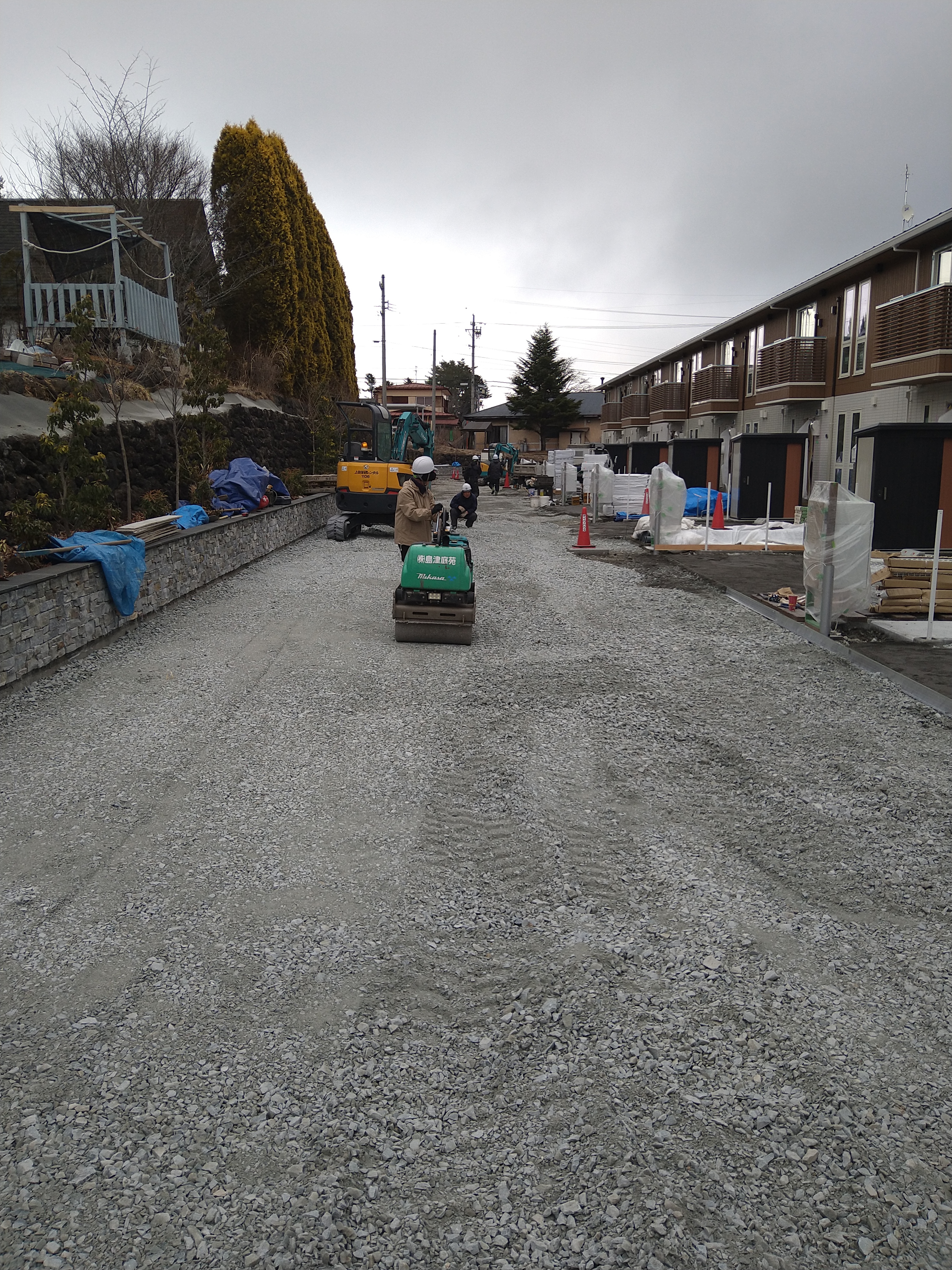

8時から朝礼をし、その後手分け作業をしました!4名で北側駐車場のグラベル、見切り板の布設と、路盤工の下層路盤砕石敷き均し転圧で大型ダンプで砕石を搬入しました!合間でグラベルを手伝ったり、路盤の高さを手伝って貰ったりしました!
南側でも砕石を使うので、相談して北側5台、南側2台を使いました!
途中、グラベル用にH圃場にストックしたビリを1台積みに行きました!
ユンボ2台、積み込み1台、ダンプ2台、ローラー、プレート使用しました!人員8名、5時50分終了しました!
