2025.12.04
DHS様邸、RYO、モルタル打設、型枠組み立て作業
外構

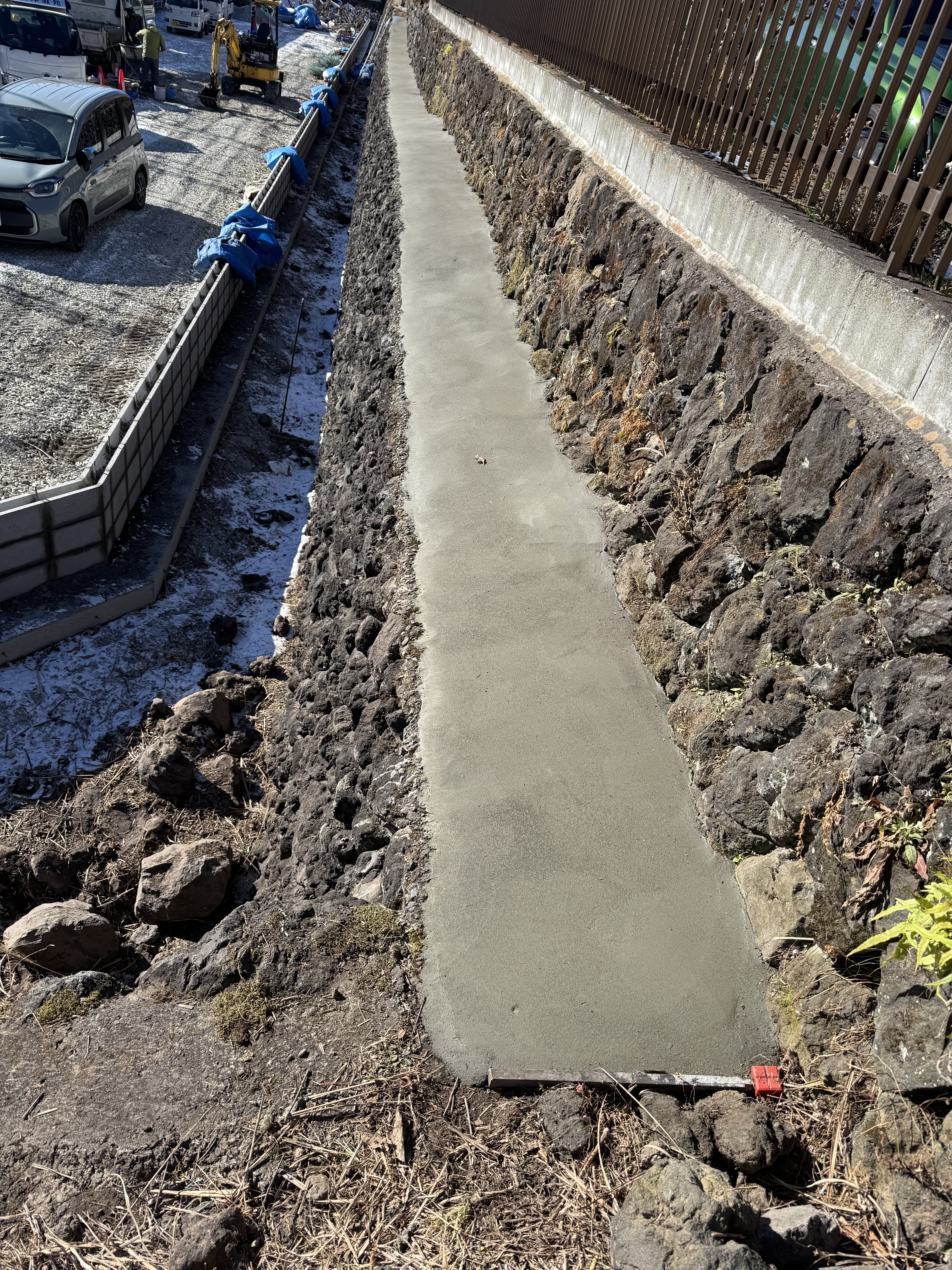

7時30分から16時45分、DHS様邸、石垣の上のモルタル打設、約39m、

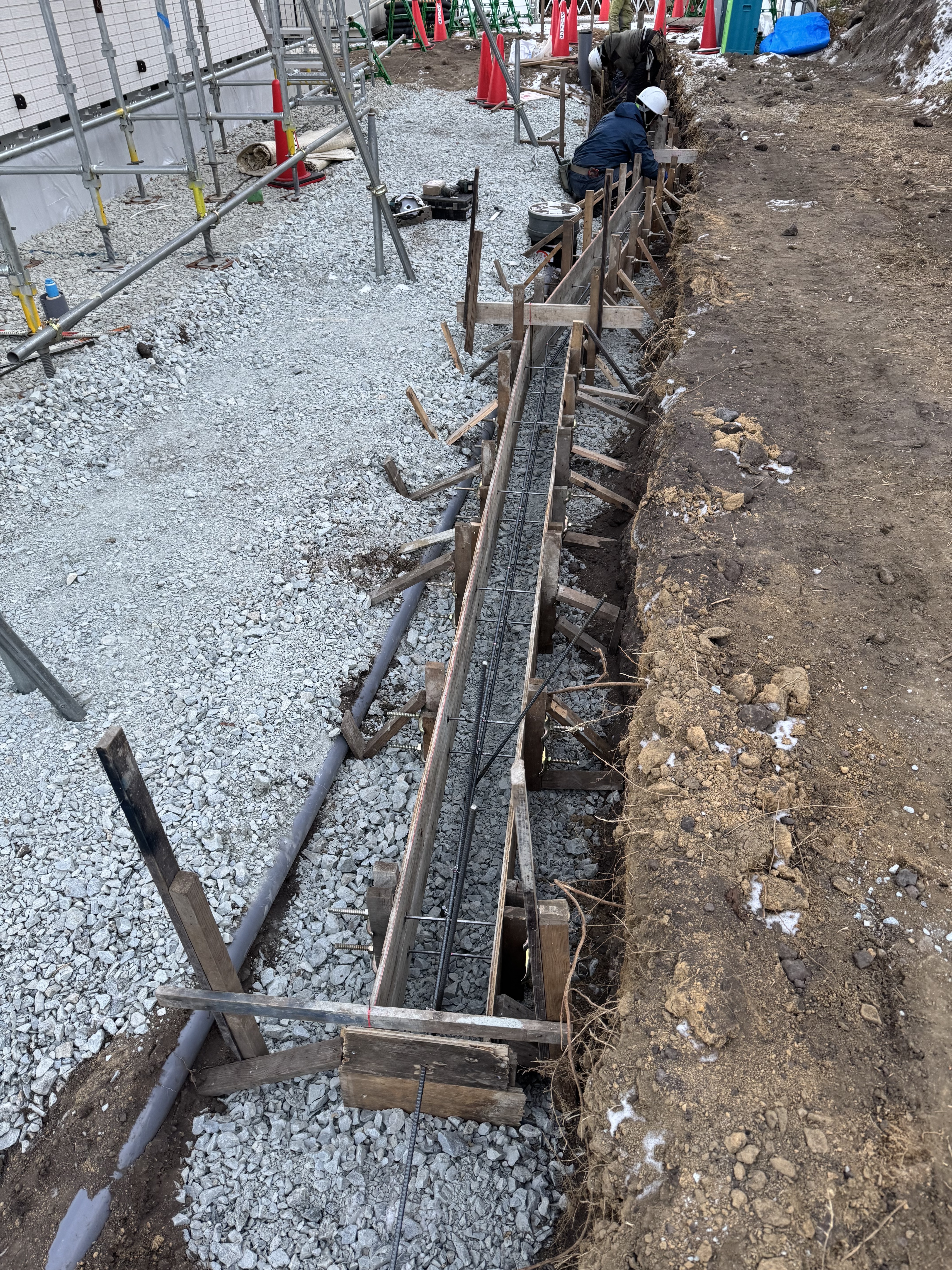

西側、ブロック基礎の型枠組み立て、約17m
人員4人、使用機械、ユンボ2台、ダンプ2台
洗砂2m3
タンクの水300m3が無くなった為、39mで止めました。明日もDHS様邸です。
